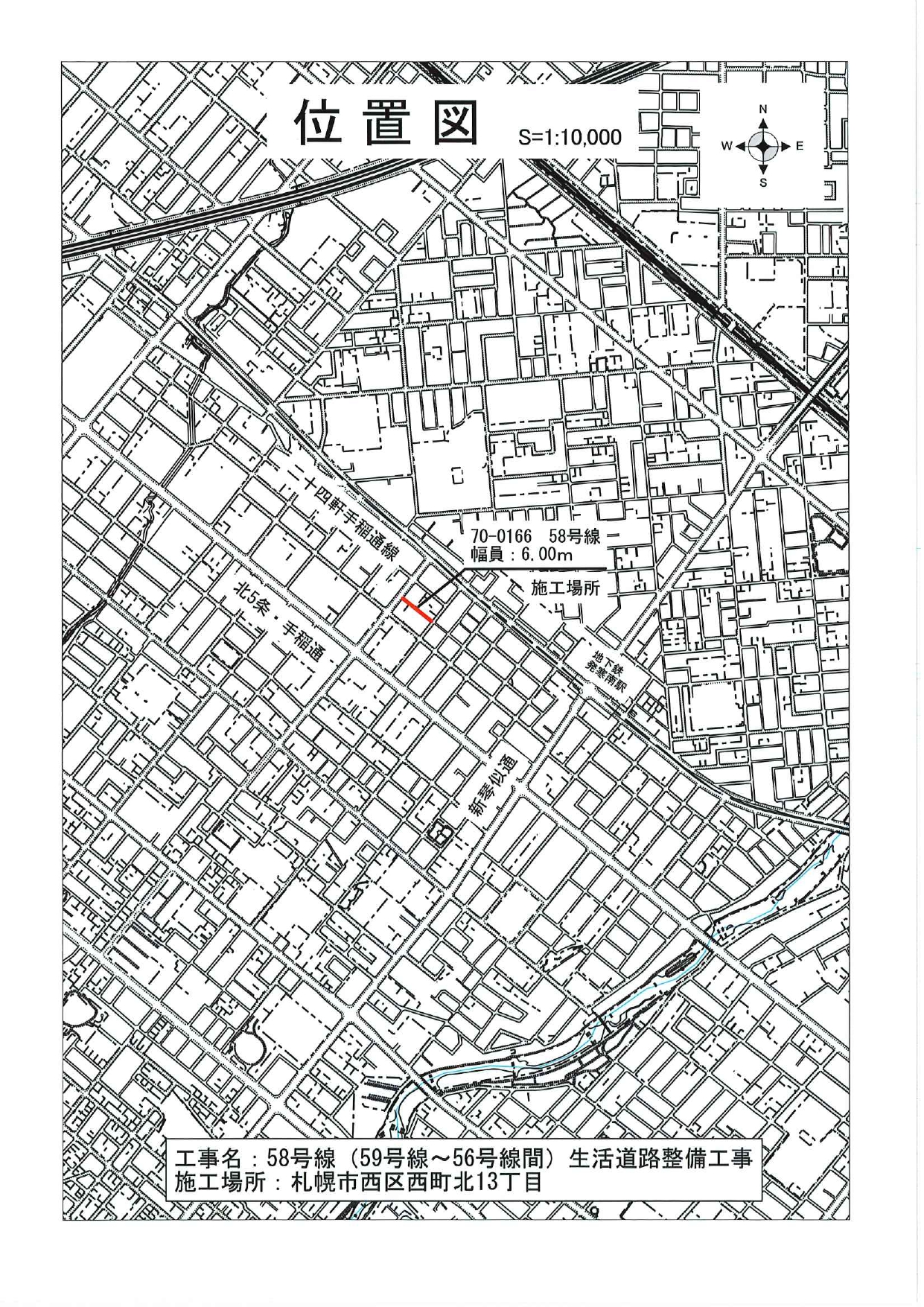

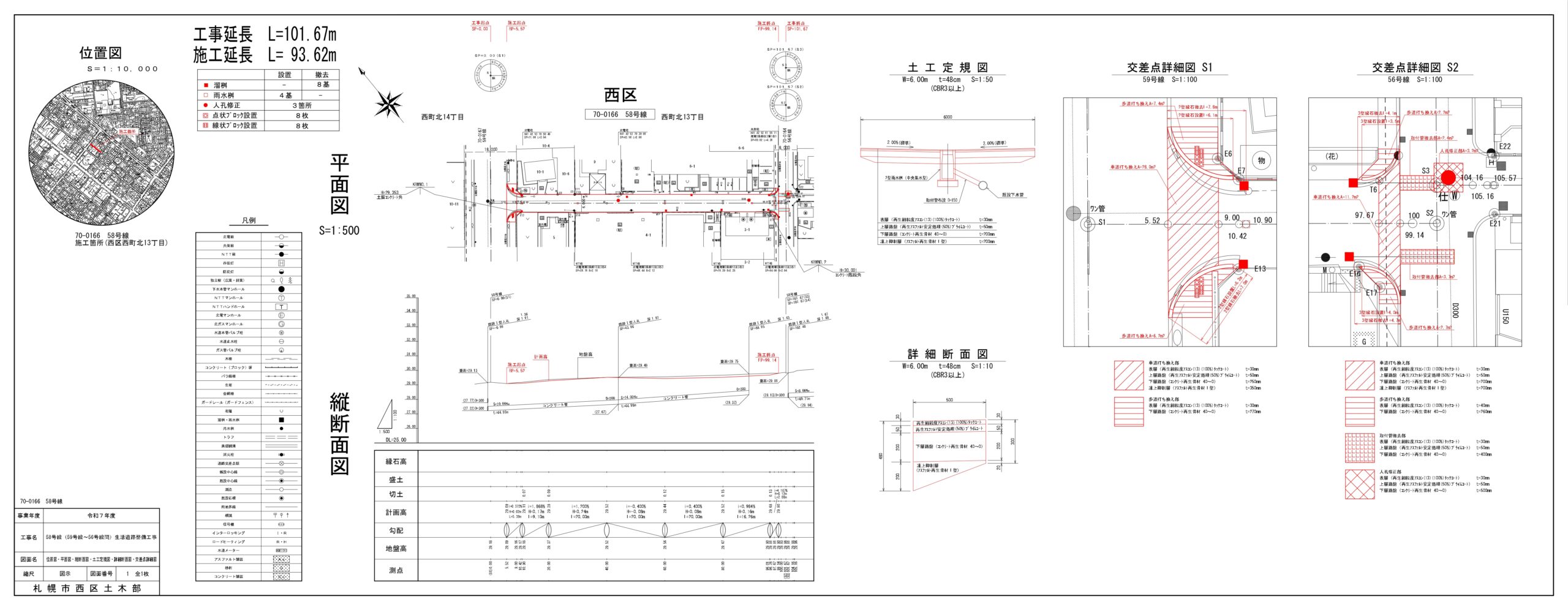

58号線(59号線~56号線間)生活道路整備工事
- 工事名称
- 58号線(59号線~56号線間)生活道路整備工事
- 施工場所
- 札幌市西区西町北13丁目
- 工事概要
- 工事延長100m 道路幅員6.0m(車道6.0m)
車道整備工(置換t=20cm 路盤t=20cm 舗装t=8cm)590m2
排水構造物工 一式 - 工期
- 令和7年8月18日~令和7年11月28日
- 発注者
- 札幌市西区土木部維持管理課
工事終了のお知らせ
令和7年8月18日より施工しておりました58号線(59号線~56号線間)生活道路整備工事ですが、
皆様のご協力のおかげで無事に終了する事が出来ました。
工事期間中は、近隣の皆様へ多大な御迷惑をおかけして誠に申し訳ありませんでした。
これからもご愛顧を賜りますよう、お願い申し上げます。

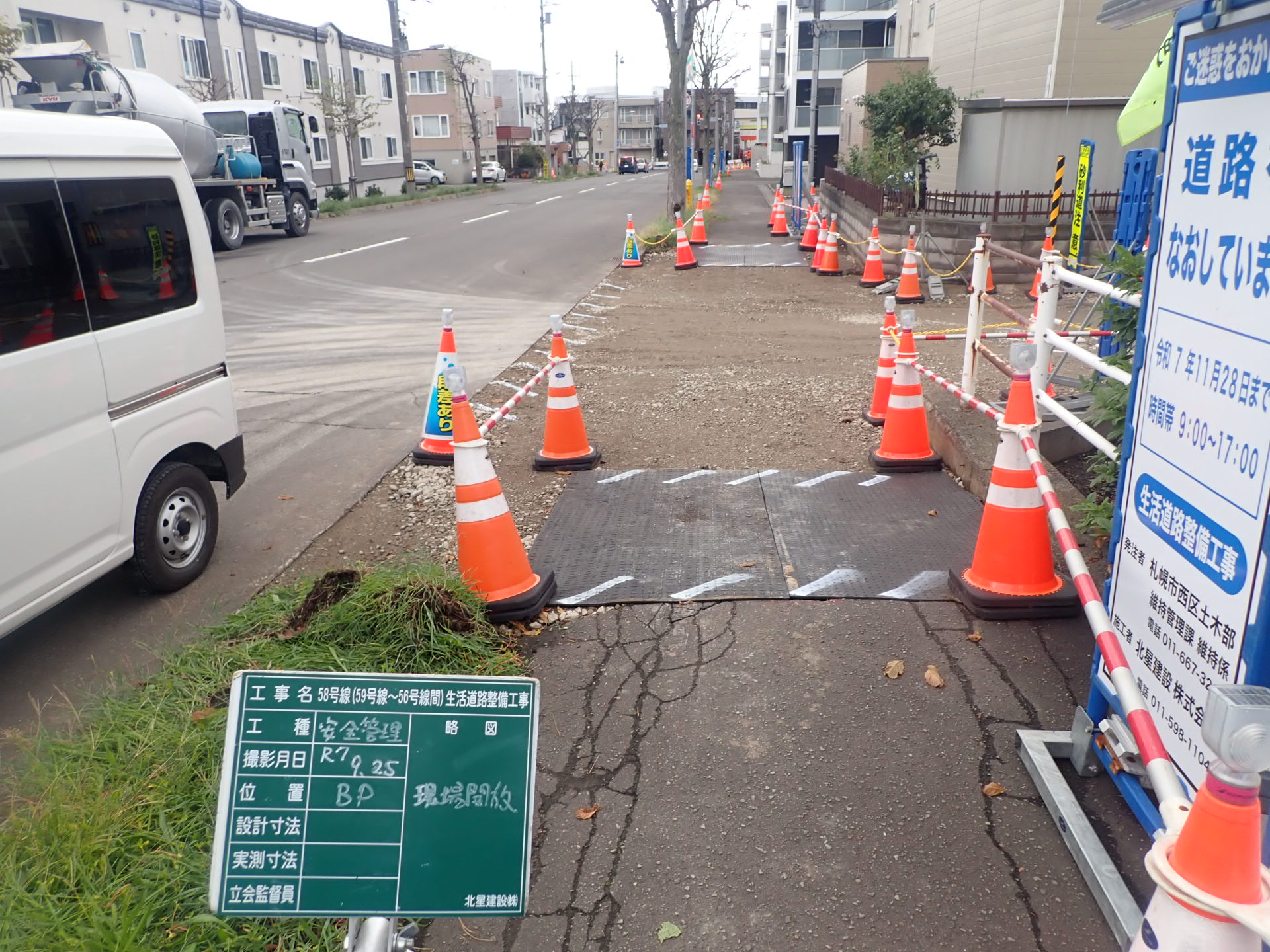

10月進捗状況

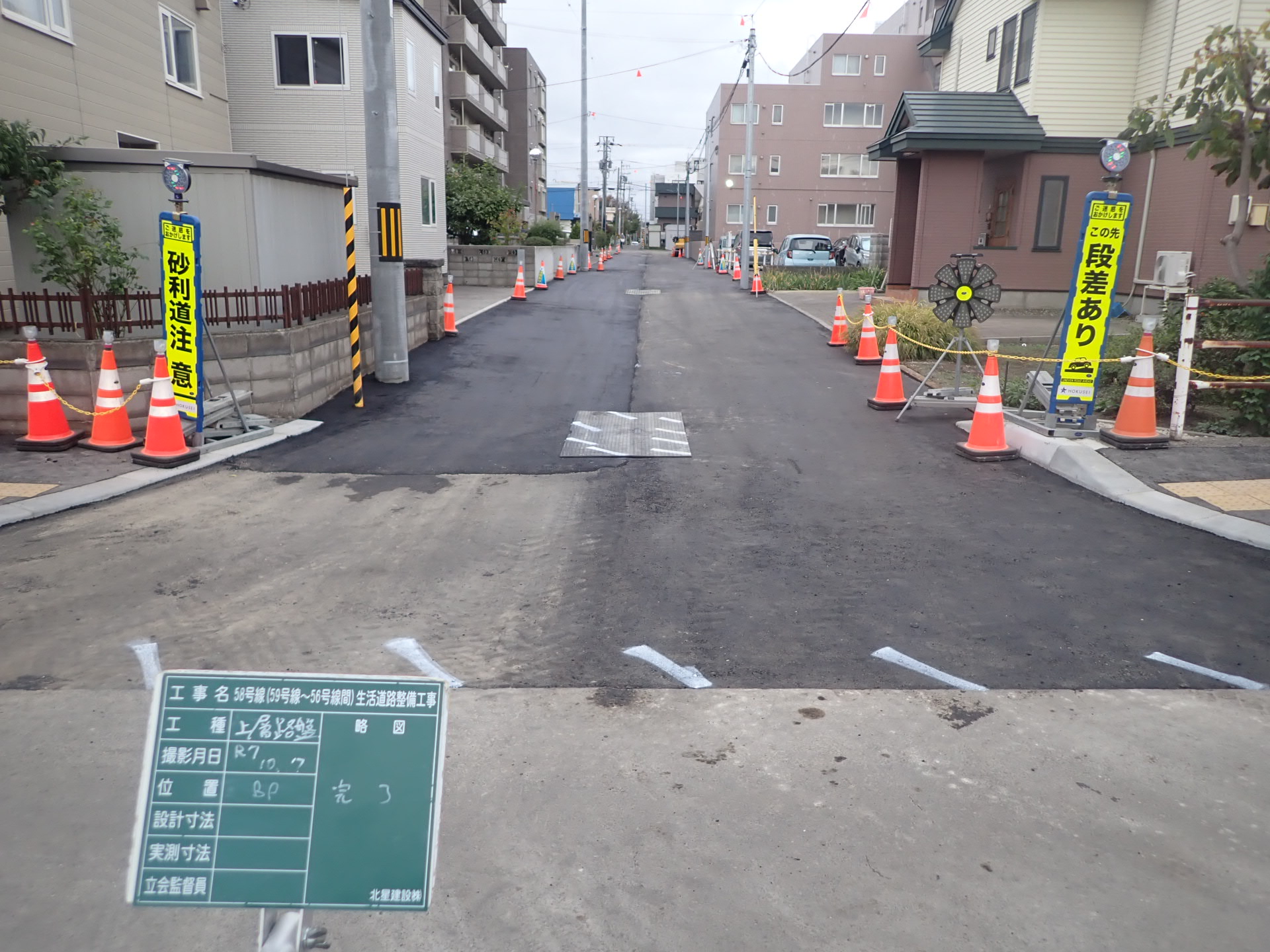

10月進捗率は91.1%です。

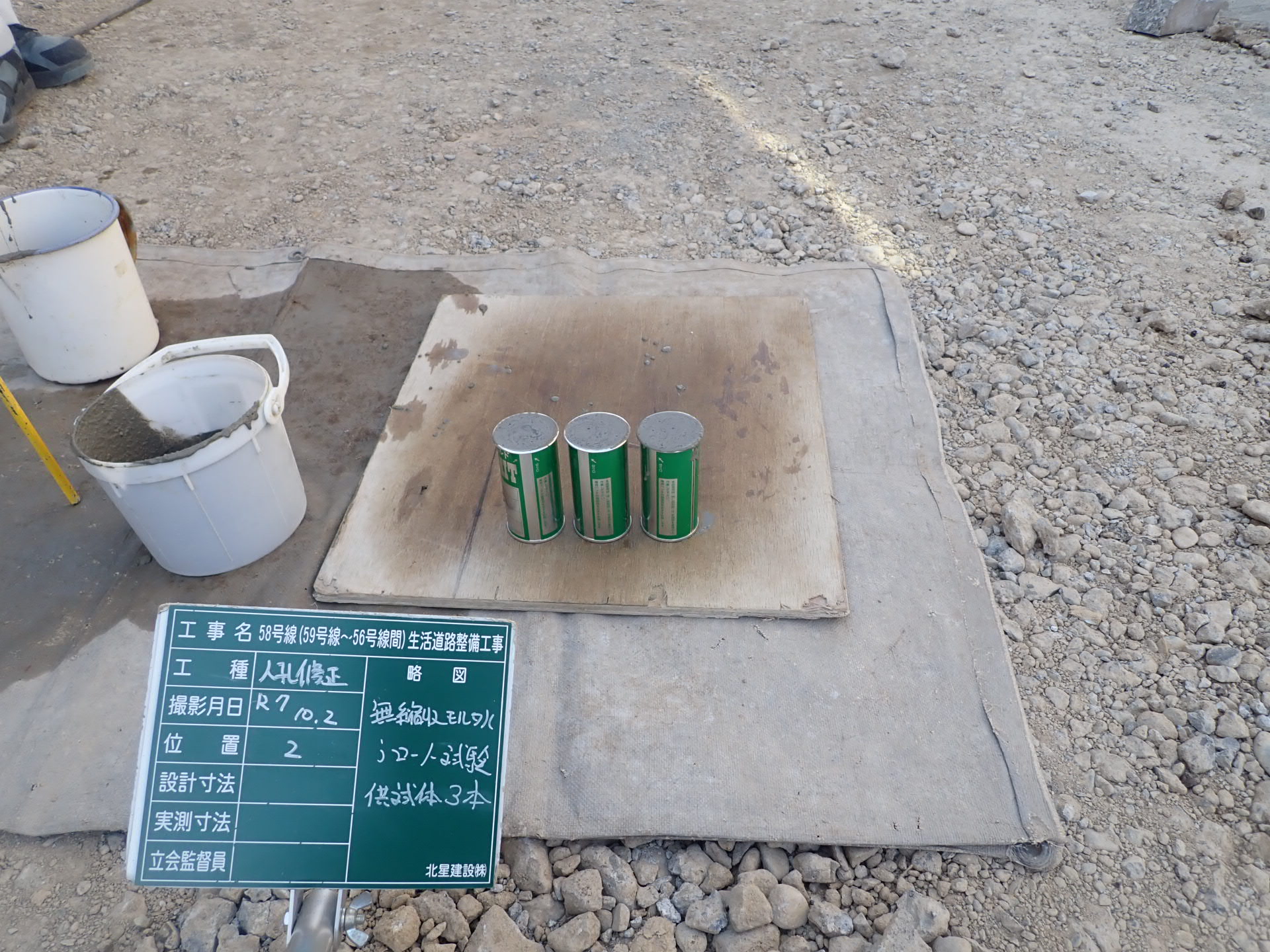

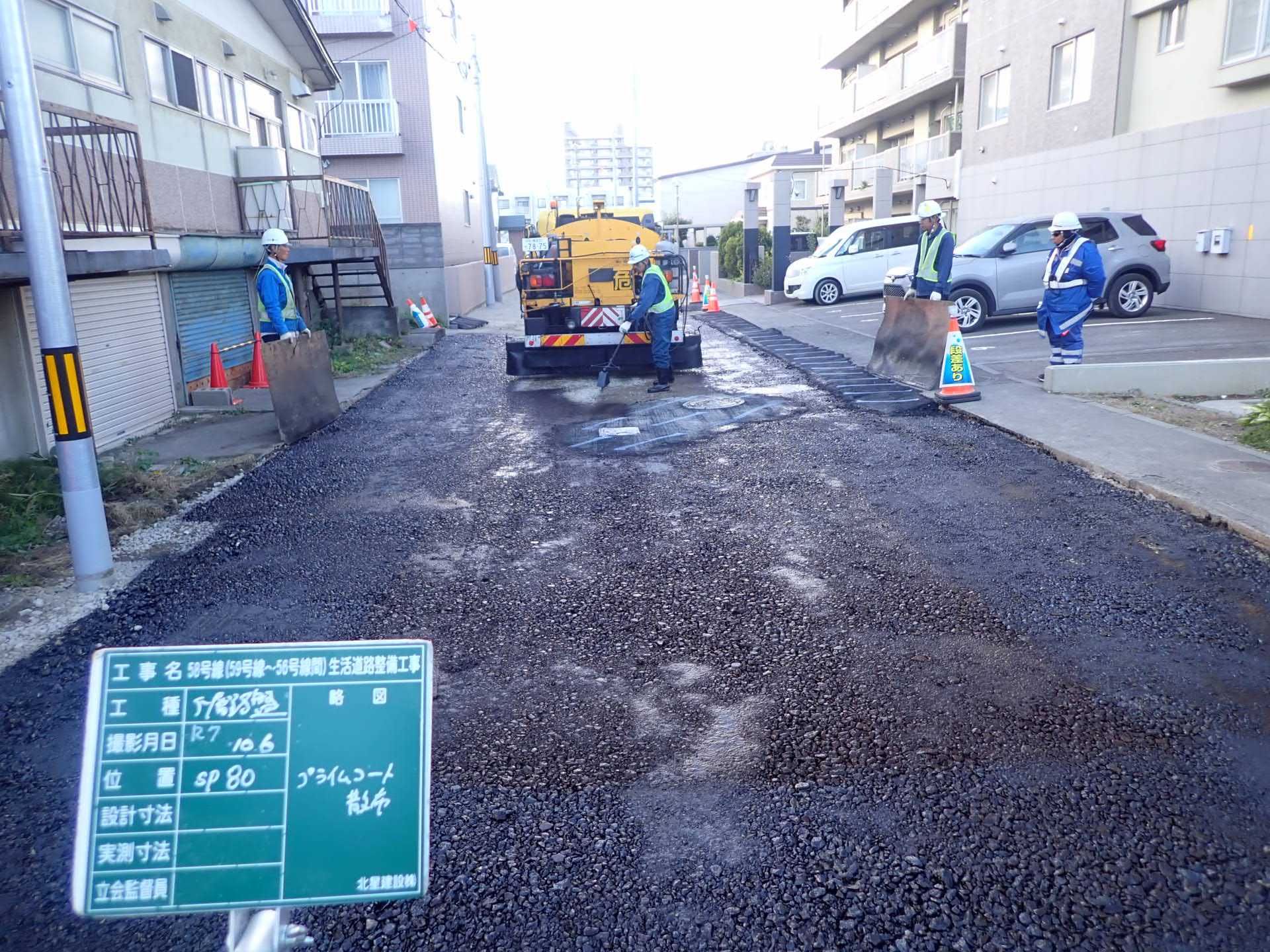

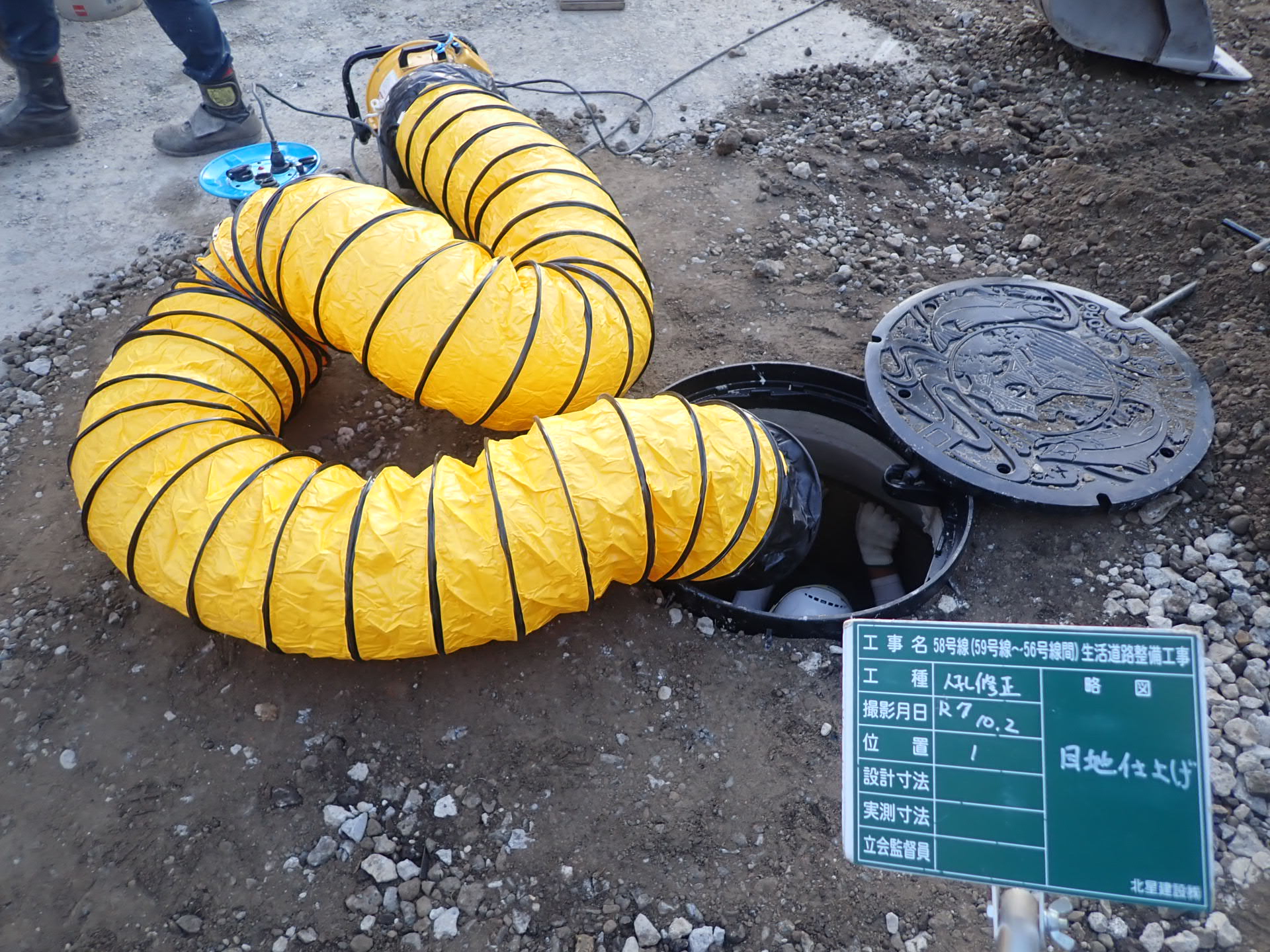

10月の施工内容~人孔修正工、下層路盤(不陸整正)、上層路盤工、表層工
11月の作業内容~竣工書類作成

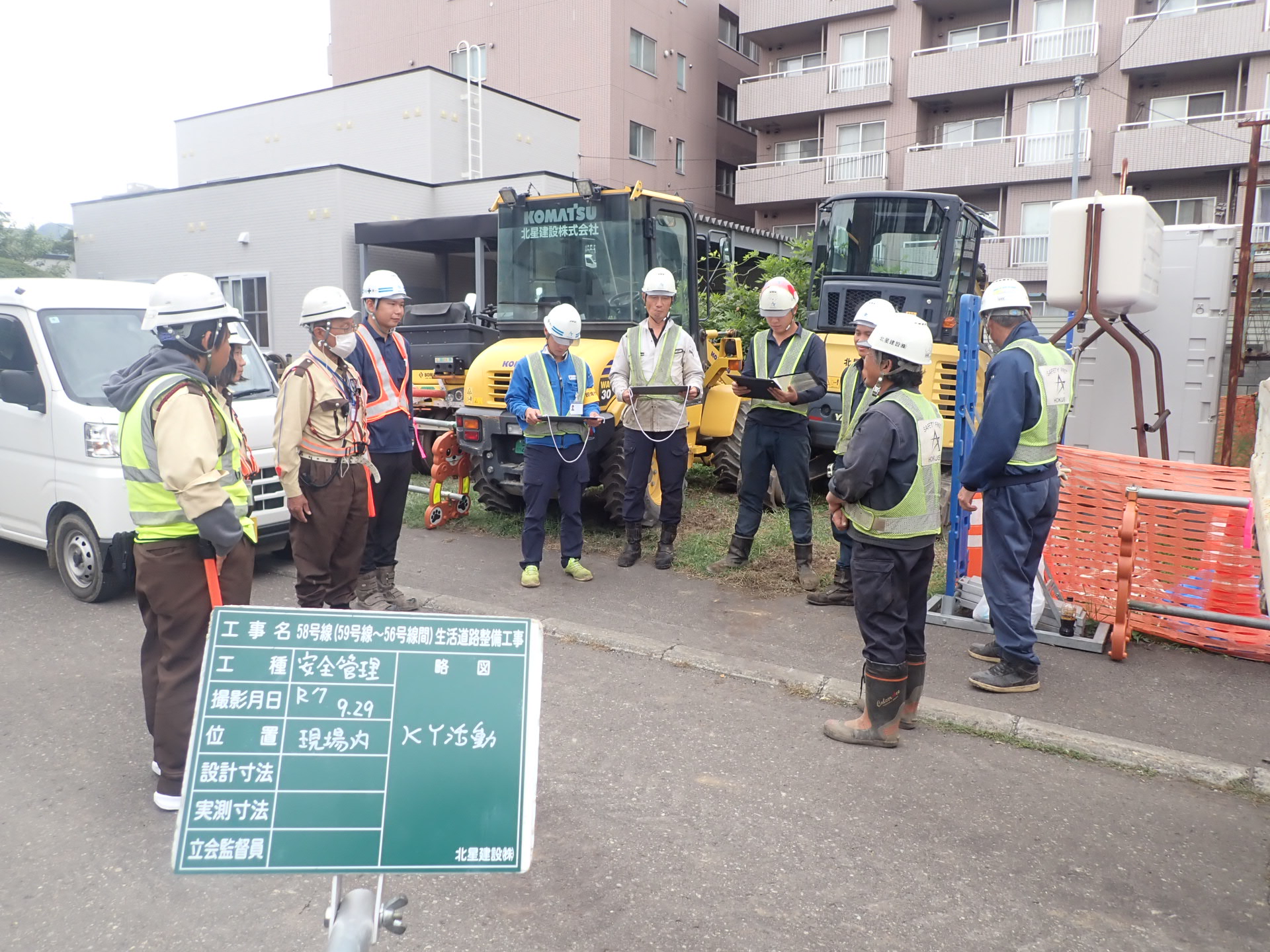

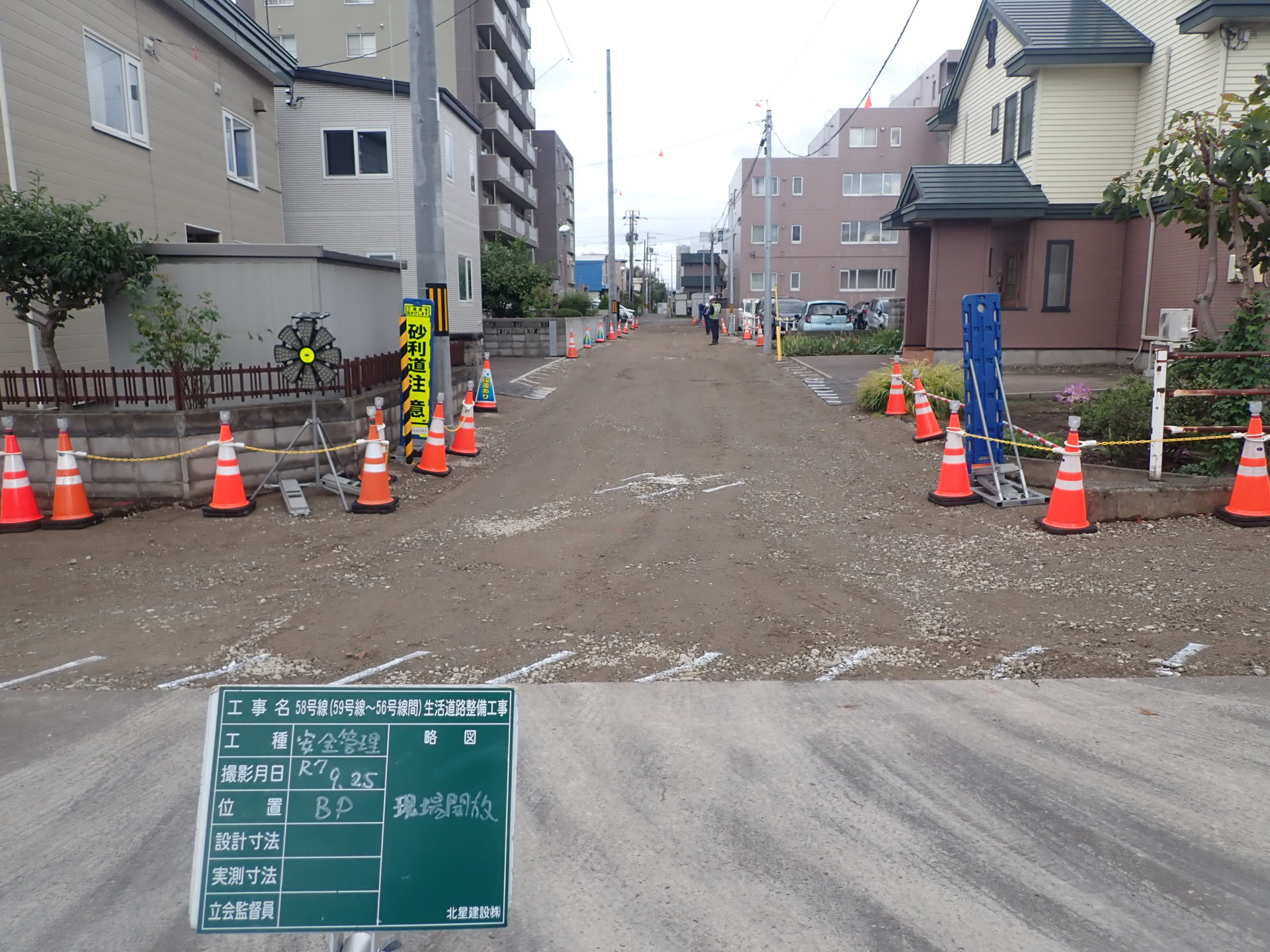

9月進捗状況
9月の進捗率は40.2%です。

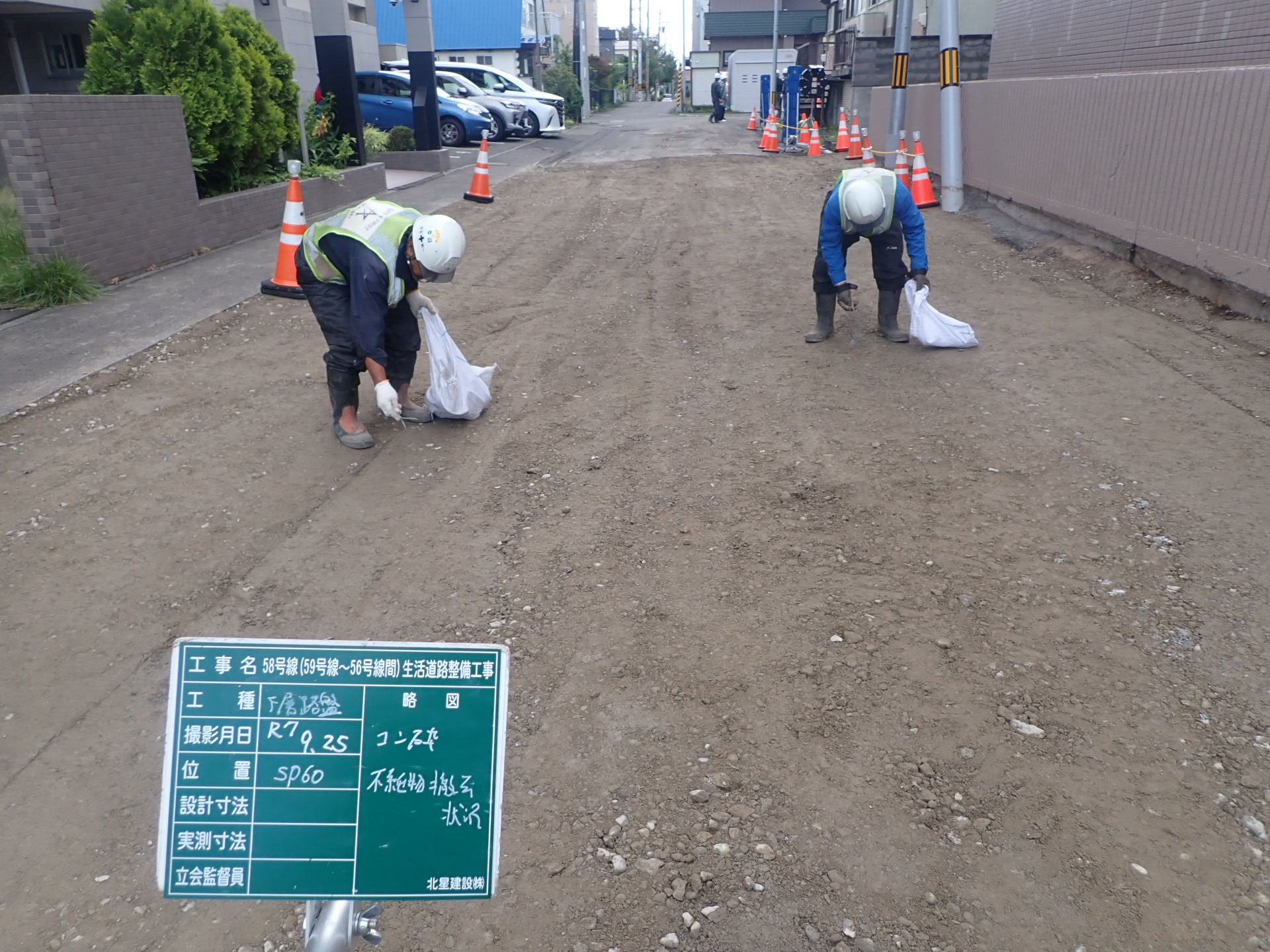

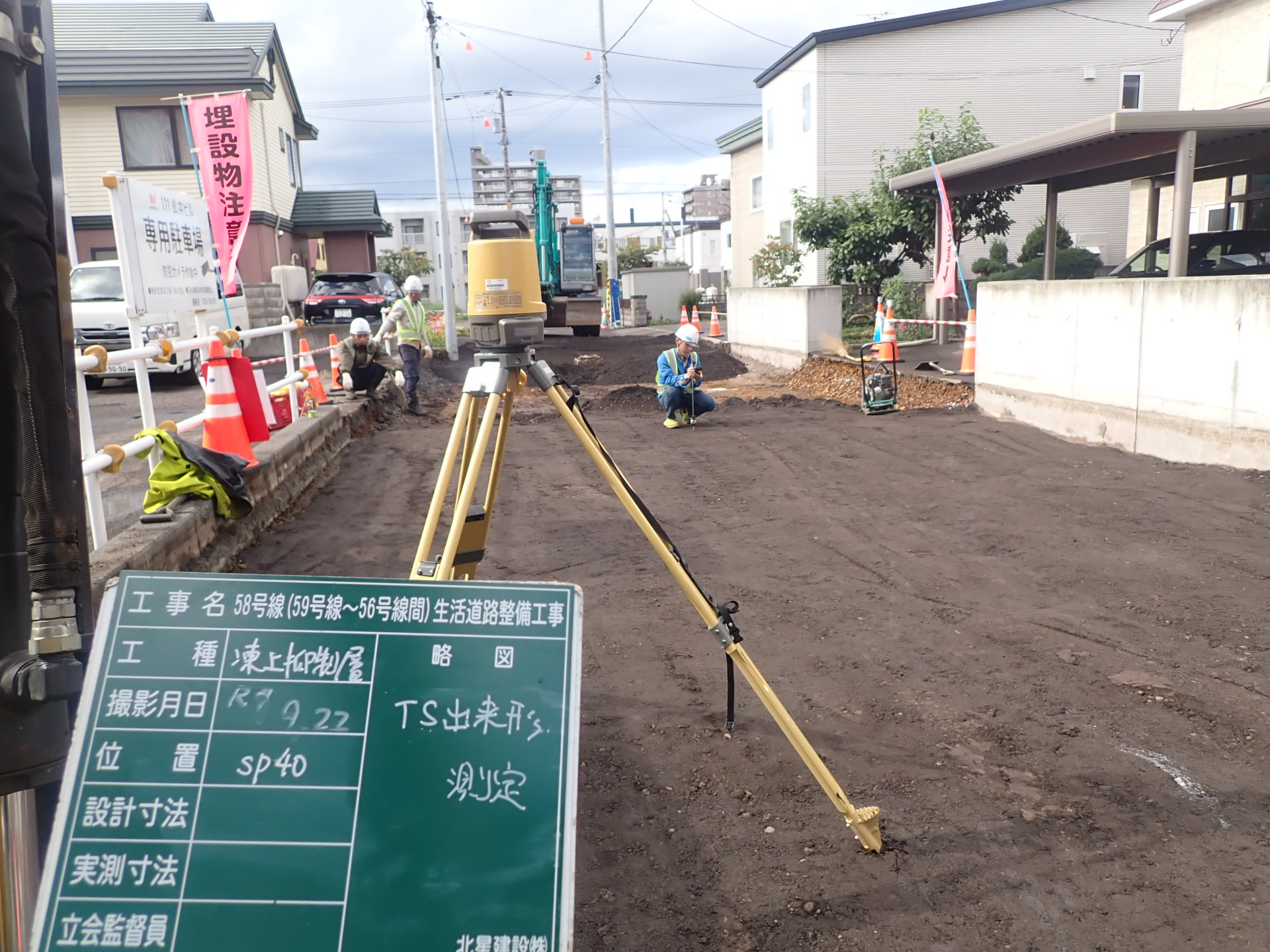

9月の施工内容~排水構造物工(雨水桝設置)、 道路土工(置換え)、巻き込み部、縁石工

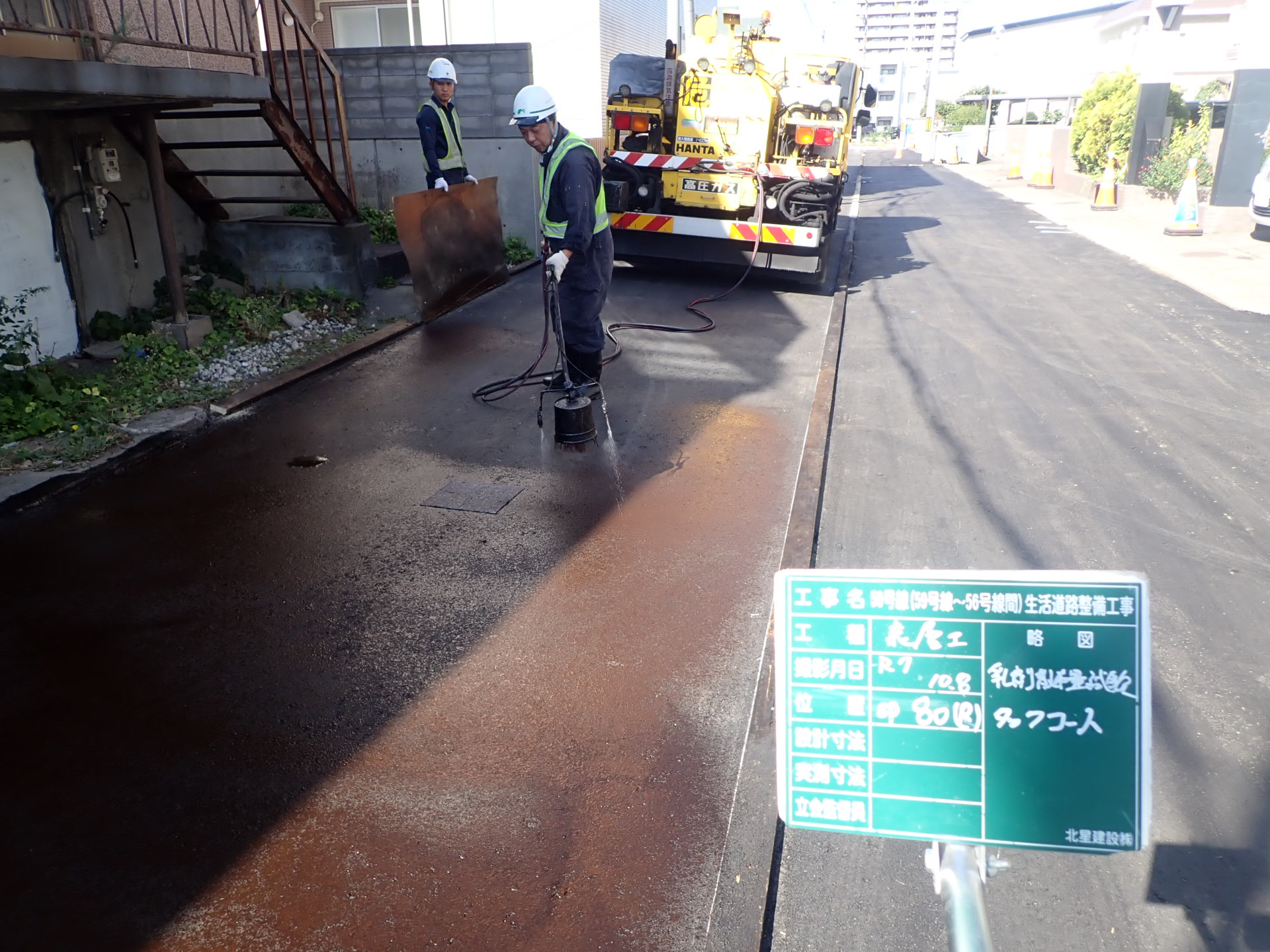

10月の施工内容~アスファルト舗装工 人孔修正工 構造物撤去工(取付管撤去)
8月進捗状況

8月の進捗状況は8.1%です。
8月の施工内容~施工計画書作成、関係各所申請、打合せ
9月の施工内容~排水構造物工、道路土工、凍上抑制層、下層路盤工
工事受注
この度、札幌市西区土木部維持管理課発注の生活道路整備工事を施工することとなりました。
工事期間中は何かとご不便、ご迷惑をおかけしますが、安全管理には十分注意して、早期完成に向けて努力いたしますので、ご理解とご協力をよろしくお願いいたします。
