works 施工実績
西9丁目1号線ほか1線舗装路面改良工事
- 工事名称
- 西9丁目1号線ほか1線舗装路面改良工事
- 施工場所
- 札幌市中央区南6条西9丁目ほか
- 工事概要
- 工事延長:381.30m
施工延長:347.80m
施工幅員:6.00m
道路幅員:9.09~12.73m(車道6.00m、歩道1.54~3.37m×2)
路面切削工:1,590m2
車道舗装工:1,590m2
舗装打換工:590m2
排水構造物修正工:一式
縁石工:一式 - 工期
- 令和8年8月3日~令和8年11月30日
- 発注者
- 札幌市
10月進捗状況
10月進捗状況→95%
10月度は、雨水桝の調整および車道舗装工を中心に施工を進めました。 作業期間中は安全管理を徹底し、今月も無事故・無災害で主要な工種を無事に終えることができました。 残りは11月初旬に現場内の後片付け等を行い、すべての工程が完了となる予定です。最後まで気を緩めることなく安全第一で作業を進めてまいりますので、引き続きご理解とご協力のほどよろしくお願い申し上げます。
9月進捗状況
9月進捗状況→35.3%
9月は縁石工と切削工を実施し、無事故・無災害で予定通り進捗いたしました。
10月は排水工および舗装工を行い、工事は概ね完了となる見込みです。
最後まで安全に配慮し、施工を進めてまいります。
8月進捗状況

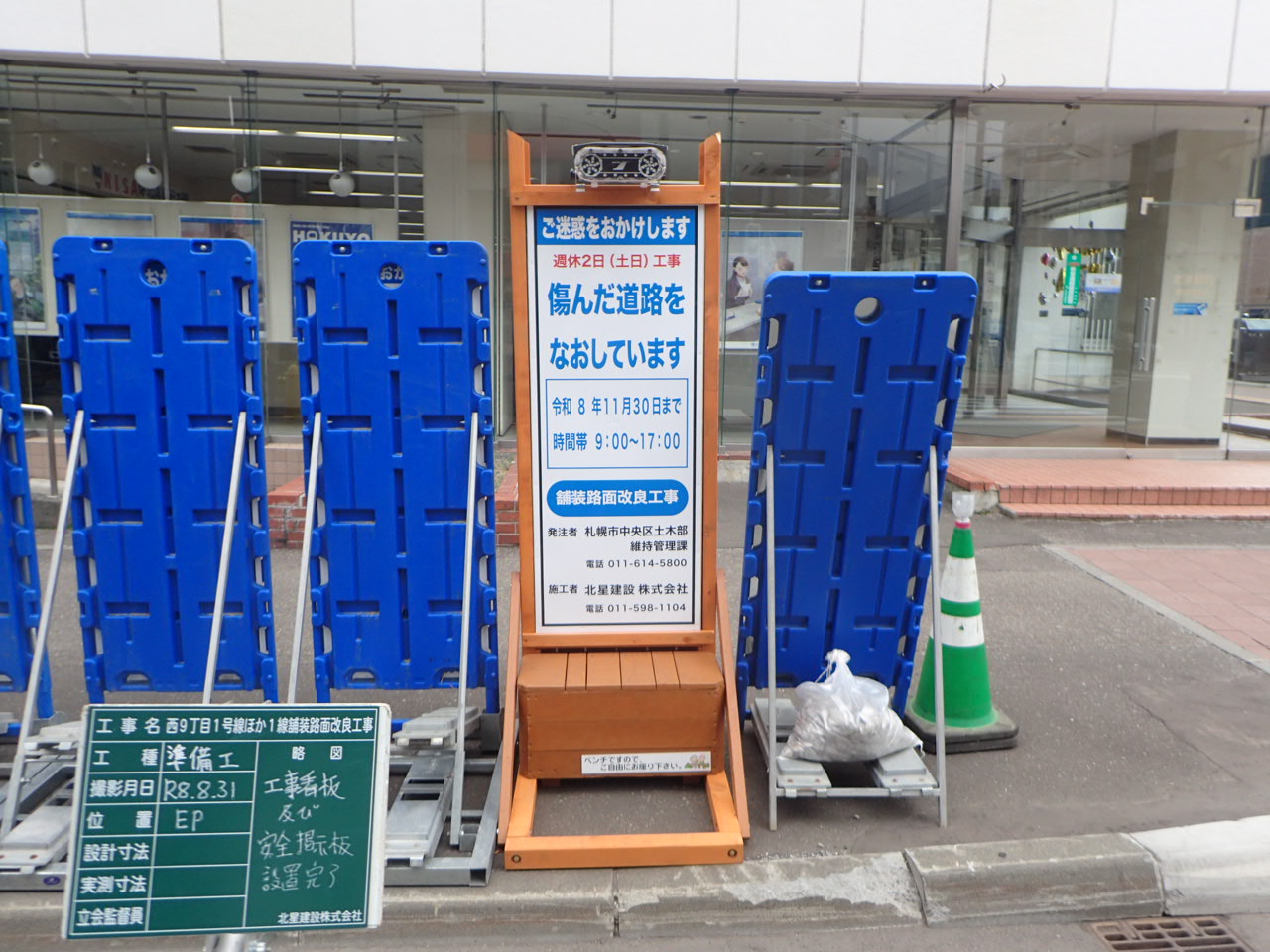

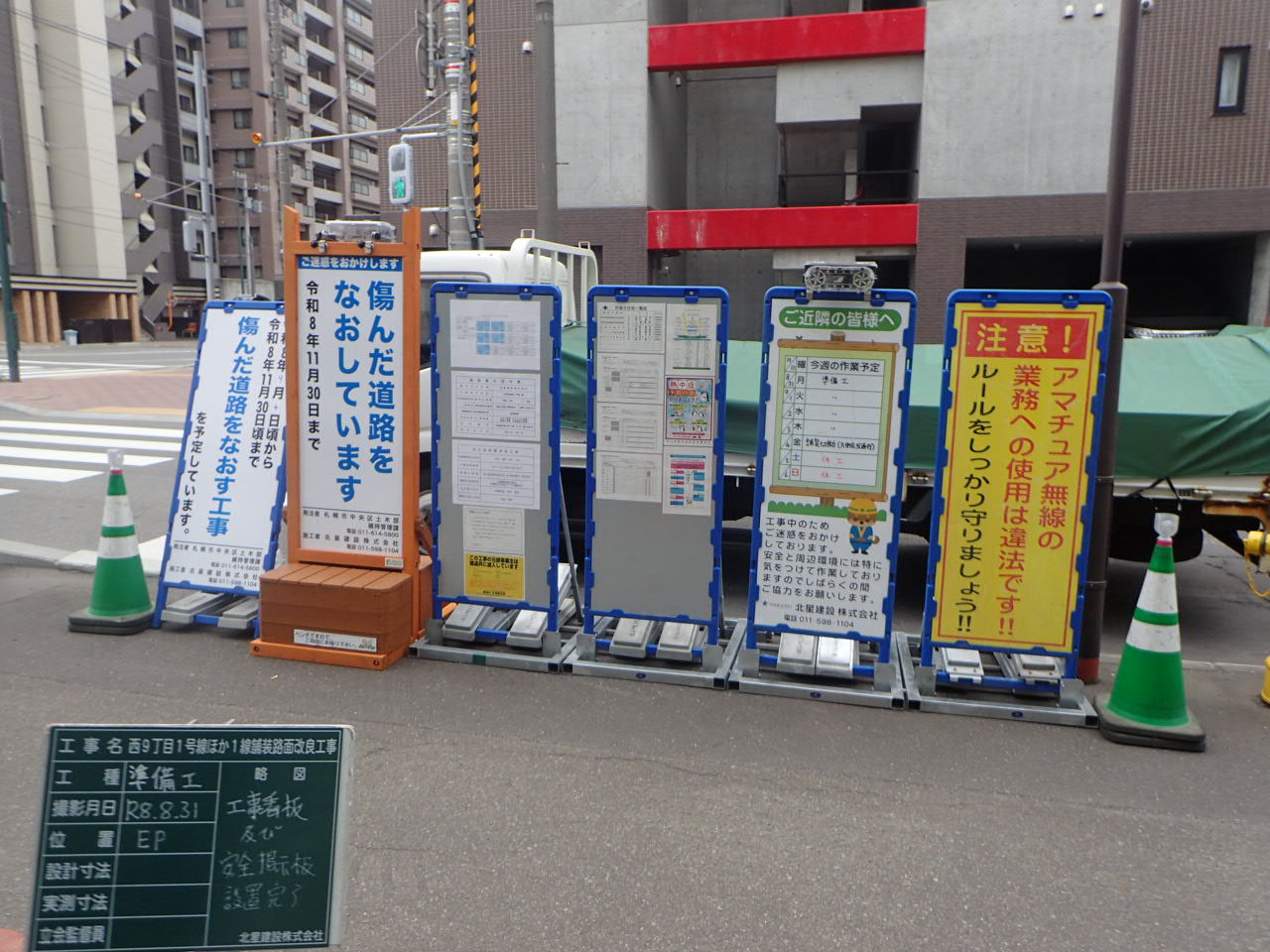

8月度進捗状況→2.3%
8月末に現場着手をしました。9月前半まで準備工を行います。
9月は雨水桝修正、縁石修正及び人孔修正作業を行う予定です。
工程の変更等がある場合がございますので、
北洋銀行前に設置している週間工程表のご確認も合わせてお願いいたします。
工事受注
この度、札幌市発注の西9丁目1号線ほか1線舗装路面改良工事を施工することとなりました。
工事期間中は何かとご不便・ご迷惑をおかけいたしますが、安全管理には十分注意し早期完成に向けて努力いたしますので、ご理解とご協力をよろしくお願いいたします。
